안녕하세요.
아파트 리모델링 사업의 효율성을 높이는
도개비 통합 솔루션입니다.
최근 몇년 사이 1기 신도시를 중심으로
노후 아파트 단지에서 리모델링을
추진하는 사레가 늘어나고 있습니다.
재건축 규제가 강화되는 가운데
용적률이 이미 높아 재건축 사업성을
기대하기 어려운 단지들이
리모델링으로 방향을 전환하고 있는데요.
분당 지역에서는 1기 신도시 최초로
리모델링 이주가 순차적으로 진행되고 있고,
인천 지역에서는 안전진단을 통과한
최초의 리모델링 단지가 나오는 등
전국적으로 사례가 확산되고 있습니다.

이렇게 리모델링에
관심이 쏠리는 이유는 분명합니다.
서울시가 2025년 공동주택 리모델링
기본계획을 재정비하면서 서울 내
4,217개 공동주택 단지를 전수조사한 결과,
리모델링이 가능한 단지가
무려 3,096개로 집계됐습니다.
그 중 수평 수직 증축으로 세대수까지
늘릴 수 있는 단지도 898개에 달합니다.
재건축이 가능한 단지에서도
더 빠르게 주거 환경을 개선하고 싶은 주민들이
리모델링을 먼저 검토하는 사례가 늘고 있답니다.
아파트 리모델링 사업,
정확히 어떤 사업인가요?

리모델링은 건축물의 노후화를 억제하거나
기능을 높이기 위해 대수선하거나
일부를 증축 및 개축하는 사업입니다.
신축 및 재건축과 가장 다른 점은
기존 골조를 허물지 않고 보존한 채로
성능을 끌어올린다는 것인데요.
추구하는 방향은 두 가지입니다.
배관 교체나 외벽 보수처럼 준공 당시
수준을 회복하는 물리적 성능 향상,
그리고 지하주차장 증설, 커뮤니티 시설 확충,
스마트 홈 도입처럼 새로운 주거 기준을
충족시키는 사회적 성능 향상입니다.
크게 보면 현 상태를 유지 및 관리하고
손상된 부분을 보수하며 더 나은 수준으로
개수하는 사업입이라 볼 수 있어요.

증축 방식은 크게 세 가지입니다.
건물 앞뒤나 옆으로 면적을 넓히는 수평증축,
기존 건물 위로 층을 올리는 수직증축
(15층 이상 최대 3개 층, 14층 이하 최대 2개 층),
단지 내 여유 부지에 별도의 동을
신축하는 별동증축입니다.
수평증축은 절차가 간단하고
사업 속도가 빠른 반면,
수직증축은 안전진단 기준이 더 엄격하고
사업 기간도 1년 6개월 이상 더 걸립니다.

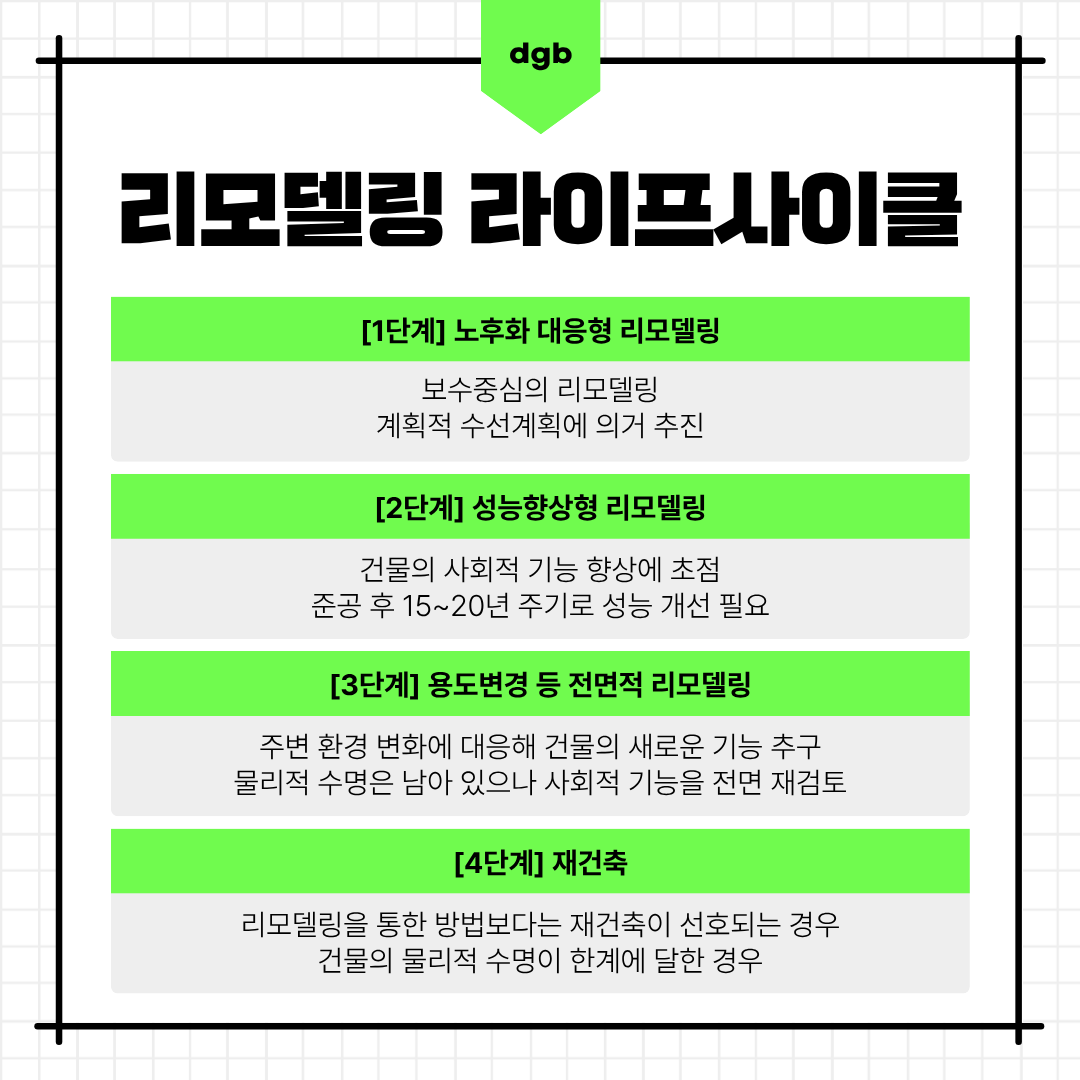

아파트 리모델링 사업 라이프사이클 특성

아파트는 노후화 정도에 따라
필요한 리모델링의 방식이 달라집니다.
✅1단계 : 노후화 대응형 리모델링
(준공 후 15년 전후)
외벽 마감이나 배관 노후화 등
기본적인 성능 저하가 나타나는 시기로
내구성을 회복하는 작업이 주를 이룹니다.
✅2단계 : 성능향상형 리모델링
(준공 후 20~25년)
주차 공간 부족, 커뮤니티 시설 부재,
에너지 효율 저하 등 복합적인 문제가
나타나는 시기로 지하주차장 신설,
시설 확충, 수평증축 등이 검토됩니다.
✅3단계 : 용도변경 등 전면적 리모델링
(준공 후 25년 이상)
세대수를 늘리거나 평면을 개편하는 단계로
조합을 구성해 사업을 추진 중인 단지 대부분이
전면적 리모델링에 해당됩니다.
✅ 4단계 : 재건축
(준공 후 30년 이상)
노후화가 심각해 리모델링으로 한계가 생기면
전면 철거 후 신축하는 재건축으로 넘어가게 됩니다.
아파트 리모델링 사업,
어떤 순서로 진행되나요?

리모델링은 짧게 잡아도
10년 이상이 걸리는 장기 사업입니다.
단계마다 요구되는 조건이 다르기 때문에
전체 흐름을 미리 파악해 두는 것이 중요합니다.
① 추진위원회 구성 (약 6개월~1년)
전체 구분소유자 과반수 동의를 모아
추진위원회를 구성하고 수직 수평 증축 여부 등
사업 방향을 초기에 결정합니다.
② 안전진단 (약 6개월~1년)
증축형은 C등급 이상,
수직증축은 A, B등급 이상이 필요합니다.
구조가 튼튼해야 추진이 가능하다는 점에서
재건축과 정반대입니다.

③ 리모델링 주택조합 설립 (약 1년)
구분소유자 3분의 2 이상,
동별 과반수 동의를 얻어 조합 설립인가를 신청합니다.
④ 건축심의 및 시공사 선정 (약 1~2년)
건축위원회 심의로 설계를 확정하고
시공사를 선정한 뒤 공사비 협상과
권리변동계획 수립이 이어집니다.
⑤ 사업계획승인 신청 및 승인 (약 1~2년)
세대수 30세대 이상 증가 시
사업계획승인이 필요하며,
수직증축은 구조계획 적정성 검토와 설계도서
구조안전 검토가 별도로 진행됩니다.

⑥ 이주 및 공사 (약 2~3년)
허가 완료 후 이주와 공사가 시작되며
기존 골조를 유지하는 특성상 공사 중
예상치 못한 변수가 발생할 수 있습니다.
⑦ 사용검사 및 입주
사용검사 후 입주가 시작됩니다.
하자 처리 기준이 신축과 다를 수 있어
완공 후에도 꼼꼼한 확인이 필요합니다.
아파트 리모델링 사업과 재건축,
어떻게 다른가요?

노후 아파트를 개선한다는 목적은 같지만
리모델링과 재건축은 법적 근거부터 사업 구조까지
거의 모든 면에서 차이가 있습니다.
가장 먼저 눈에 띄는 차이는
사업을 시작할 수 있는 시점입니다.
리모델링은 준공 후 15년이 지나면
추진이 가능한 반면,
재건축은 30년이 기준입니다.
안전진단의 방향도 반대입니다.
리모델링은 건물이 C등급 이상으로
충분히 튼튼해야 추진이 가능하고,
재건축은 반대로 D, E등급 정도로
심각하게 노후화되어야 추진할 수 있습니다.
수직증축 리모델링이라면 A, B등급으로
더 높은 기준을 충족해야 합니다.

공사 방식도 다릅니다.
리모델링은 기존 골조를 보존하면서 증축하지만,
재건축은 건물 전체를 철거하고 새로 짓기 때문에
리모델링은 평면 변경에 구조적 한계가 있습니다.
특히 세대 간 내력벽을 건드릴 수 없어서
앞뒤로만 면적을 넓힐 수 있고
가로 방향 확장은 불가능합니다.
아파트 리모델링 증축 범위는 전용면적의
30~40% 이내에서만 늘릴 수 있고,
세대수도 기존의 15% 이내로 제한됩니다.
재건축은 지역 용적률 상한 내에서
세대수와 면적을 자유롭게 계획할 수 있습니다.

용적률 측면에서는
리모델링이 유리한 면이 있습니다.
지역 용적률 규제와 무관하게 면적을 늘릴 수 있고
재건축초과이익환수제 대상에서도 제외됩니다.
다만 30세대 이상 일반분양 시에는
분양가상한제가 적용됩니다.
기부채납은 재건축의 경우
용적률 상향에 따른 의무가 있지만
리모델링은 기부채납 의무가 없습니다.
서울시는 공공성 요건을 충족하는 단지에 한해
용적률 인센티브를 부여하는 방향으로
기본계획을 새로 만들었습니다.

정리하자면,
리모델링은 사업 진입이 빠르고
절차가 상대적으로 간결하지만
사업성 면에서는 재건축보다 제한이 많습니다.
어떤 방식이 유리한지는
단지의 용적률, 대지 여건, 구조 상태, 조합원 구성 등
여러 요소를 종합적으로 따져봐야 합니다.
도개비로 아파트 리모델링 사업
관리하는 방법

리모델링 사업에서
가장 자주 놓치는 부분이 있습니다.
바로 정보 관리인데요.
사업이 10년 넘게 이어지는 동안
추진위, 조합, 시공사, 감리사, 조합원까지
수많은 주체가 오가고 그 과정에서 자료는
흩어지고 이력은 끊기기 쉽습니다.
초반에 회의에서 결정된 내용이 2년 뒤
조합원들 사이에서 다르게 기억되거나
공사비 변동 근거를 소급해서 확인하려 해도
자료가 없어 혼선이 생기는 일이 자주 발생합니다.
기존 건축물을 유지한 채 진행되는
리모델링의 특성상 공사 중에도
예상과 다른 상황이 생길 수 있어서
각 단계별 기록을 누적해두는 것이 중요합니다.

도개비는 이런 문제를 해결하기 위해
만들어진 정비사업 통합 관리 플랫폼입니다.
추진위 구성부터 조합 설립, 시공사 선정,
공사 진행까지 각 단계에서 생성되는 문서와
공지를 한곳에 모아 관리할 수 있어서
나중에 합류한 조합원이나 교체된 담당자도
사업 흐름을 빠르게 파악할 수 있습니다.
공사비나 분담금 관련 자료도 변동 이력과 함께
쌓아두면 논의가 생길 때마다
근거 자료를 바로 꺼내볼 수 있습니다.
총회와 주요 회의의 결정 사항도 기록으로 남겨두면
나중에 발생할 수 있는 해석 차이나
분쟁 가능성을 줄이는 데 실질적으로 도움이 됩니다.

리모델링은 조합원의 참여와
신뢰가 사업의 속도를 좌우합니다.
아파트 리모델링 사업을 준비하고 계시다면
도개비 통합 솔루션과 함께
더욱 체계적인 사업 결과를 만들어보세요!
